一、项目概况
(一)工程名称及位置等
1、工程名称:漳浦县长桥镇河道整治工程;
2、工程地点:位于漳浦县长桥镇
3、工期:180日历天
4、工程造价:721.76万元
(二)工程主要建设内容
1、河道整治工程整治总长 1.9km,其中东升溪整治河段长1.12km,溪仔支流整治河段长 0.08km,赤岭溪整治河段长 0.7km;
2、改造防洪堤护岸长 3106m,对东升溪的4处支流汇入口进行整治;
3、新建1座人行桥、1处过河汀步和1处拦水堰等。
(三)工程建设过程
1、2018年8月18日施工单位组织机械设备、人员、材料进场;2018年08月19日施工单位申请工程项目开工;监理单位于 2018年08月20日签发合同工程项目开工令。
2、河道清淤工程分部开工时间2018年08月24日,完工时间2018年09月30日。2019年01月25 日通过分部工程验收;
3、河道整治配套工程分部开工时间2018年10月 05日完工时间2019年01月12日。2019年03月02日通过分部工程验收;
4、东升溪左岸河道整治工程分部开工时间2018年08月25日,完工时间2019年01月16日。2019年03月02日通过分部工程验收;
5、东升溪右岸河道整治工程分部开工时间2018年08月26日,完工时间2019年01月20日。2019年03月02日通过分部工程验收;
6、东升溪河道底整治工程分部开工时间 2018年 09月05日,完工时间2019年01月26日。2019年03月02日通过分部工程验收;
7、溪仔支流河道整治工程分部开工时间2018年12月01日,完工时间2019年07月12日。2019年07月25日通过分部工程验收;
8、赤岭溪左岸河道整治工程分部开工时间2018年12月05日,完工时间2019年07月18日。2019年07月25日通过分部工程验收;
9、本合同工程项目于2019年07月25日全部完工。
二、项目执行情况
(一)工程完成情况及主要完成工程量

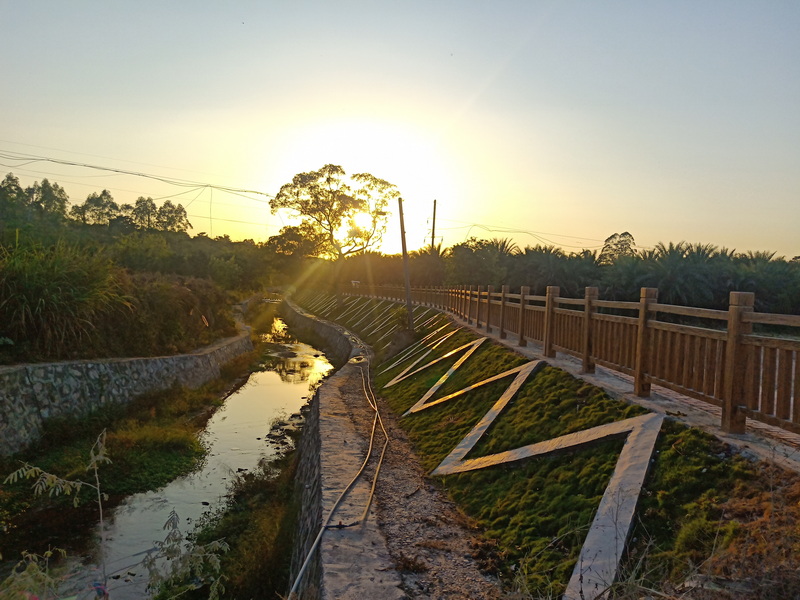

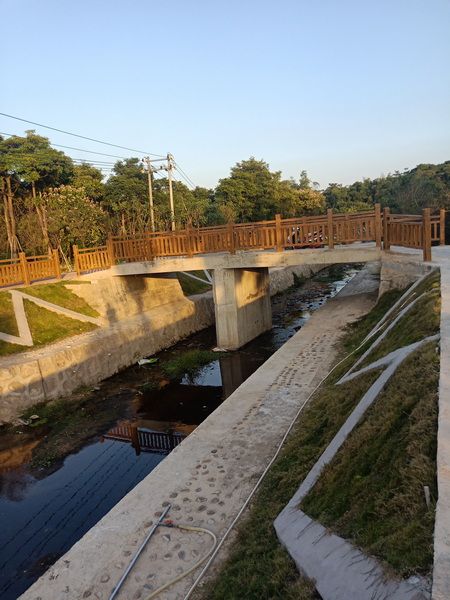

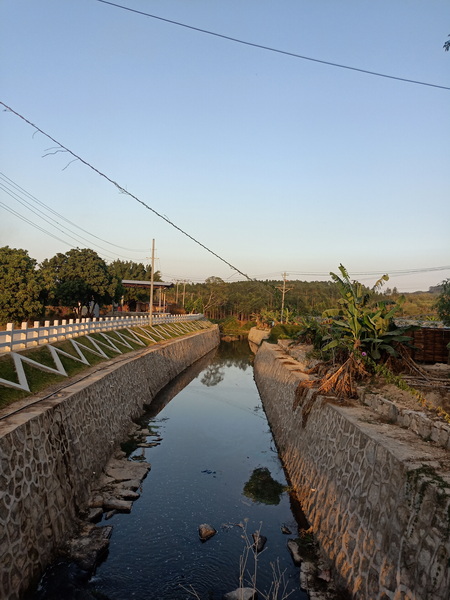

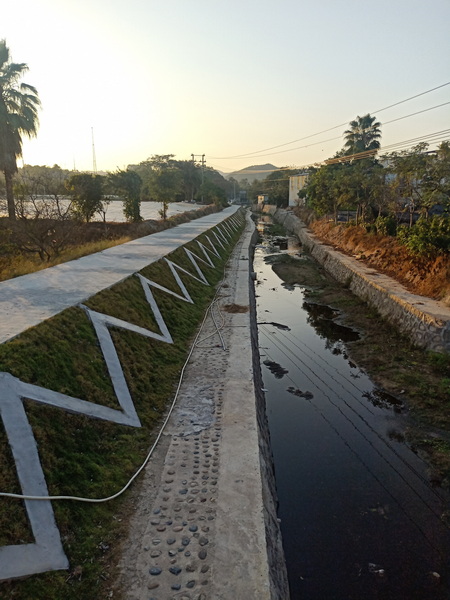

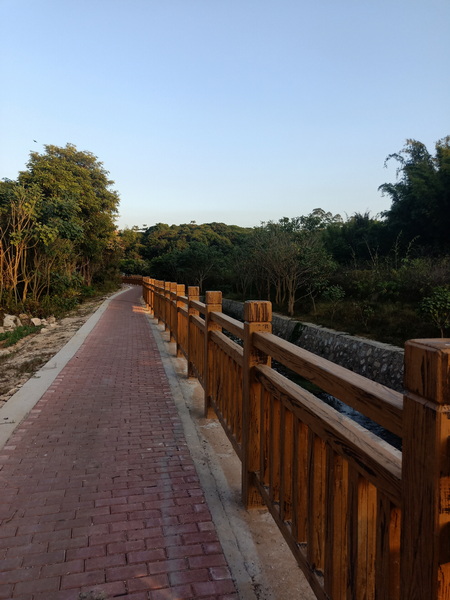

东升溪河道整治河段完成:土方开挖并外运19783m夯填亚粘土(含外购土方)16452.8m,基础抛石回填145.71m、C15素混凝土垫层732.9m、M10浆砌块石挡墙基础 3689.5m、M10 浆砌块石挡墙4510.4m',溪底干砌块石底板 229.6m,溪底干砌条石208.44m,迎水坡 C20砼平台 335.4m',C20 砼平台平台鹅卵石路面1341.6m,堤顶C20砼路缘石 123.63m、堤顶透水砖路面 1135.5m'堤顶 C25 砼路面 1101.9㎡,堤顶花岗岩栏杆安装 444m,堤顶 C20钢筋砼仿木栏杆安装579m,迎水坡草皮护坡9006.7m,C20骨架583.1m'。新建人行桥1座,排水管涵4处,拦水堰和汀步各1处。
溪仔支流整治河段完成:土方开挖并外运808.3,夯填亚土(含外购土方)724.7㎡,C15 素混凝土垫层 54.75m'、 M10 浆砌块石挡墙基础 244.64m'、M10 浆砌块石挡墙 485.71㎡,堤顶 C20 砼路缘石 7.65m’、堤顶透水砖路面127.5m、C20 钢筋砼仿木栏杆安装 85m。
赤岭溪整治河段完成:淤泥清理外运 4410m,土方开挖并外运2471.3m,夯填亚粘土(含外购土方)14189.6m,抛石挤淤 4410m、抛石回填 1821.12m,钢筋笼装块石护脚 1360m' C20 砼护脚 61.2mC20 砼压顶 68m,堤顶泥结碎石路面3590m,C20钢筋仿木栏杆安装 20m,C20 砼骨架 200.9m,迎水坡种植草皮护坡 7494.75 m,浆砌条石排水沟 35m。
(二)结算情况
本工程合同价款为人民币7217680元,工程完成工程投资7702790元。
